Wêrom bouwe in stielen struktuer pakhús ynstee fan in konvinsjonele ien?

2026-01-21 0 Lit my in berjocht

Abstrakt

As jo ​​winkelje foar in nij pakhús, balansearje jo wierskynlik deselde hoofdpijn dy't elkenien is: strakke tiidlinen, ûnfoarspelbere kosten, ûndúdlike tastimming, takomstige útwreiding, en de eangst om te einigjen mei in gebou dat te hyt, te kâld, te lawaaierich of te djoer is om te ûnderhâlden. Dizze gids brekt út wat aSteel Structure Warehouseeins oplost (en wat it docht net), hoe te plan ien sûnder fergrieme jild, en wat te freegje leveransiers foar jo tekenje neat. Jo krije ek praktyske checklists, in fergelikingstabel, en in FAQ om jo te helpen besluten te nimmen mei minder "ferrassings"kosten letter.


Ynhâld


Outline

  • Common Warehouse keaper pine punten en hoe't stielen struktuer oplossings oanpakke harren
  • Dúdlike ferliking fan stiel vs alternativen op snelheid, scalability, duorsumens, en kosten risiko
  • Besluten foarôfûntwerp dy't rework foarkomme: yndieling, loads, docking, MEP, en útwreiding
  • Kostenbestjoerders dy't jo kinne kontrolearje (en dejingen dy't jo net kinne)
  • Praktyske upgrades foar isolaasje, fentilaasje, korrosjebeskerming en brânfeiligens
  • Kwaliteit checklist en leveransier fragen te ferminderjen ûnwissichheid
  • Typyske projektworkflow fan konsept oant ynbedrijfstelling
  • Top flaters en hoe te foarkommen se

Hokker pinepunten reparearret in stielstruktuerpakhús?

De measte pakhúsprojekten mislearje net om't stiel "min" is of beton "goed" is. Se mislearje om't besluten te let wurde makke - neidat tekeningen op slot binne, neidat fergunnings oan 'e gong binne, of nei't it fabryk begon te meitsjen. In goed plandSteel Structure Warehouseis populêr omdat it skema risiko fermindert en makket takomstige feroaring minder pynlik.

  • Timeline druk:Stielkomponinten kinne wurde makke wylst jo de side tariede, en it algemiene skema komprimearje.
  • Utwreidingsangst:Stalen framing is natuerlik modulêr, dus it tafoegjen fan baaien of it útwreidzjen fan lingte is faak ienfâldiger dan it feroarjen fan tradisjonele mitselwurk-swiere struktueren.
  • Span- en layoutbeperkingen:Brede, iepen opslach nedich mei minder ynterieurkolommen? Stalen framing kin lange oerspanten stypje dy't heftruckrûtes skjin hâlde.
  • Foarsisbere bouwkwaliteit:Kontroleare fabrikaazje ferminderet fariabiliteit op it plak - foaral nuttich as de beskikberens fan arbeid fluktuearret.
  • Logistyk en ynstallaasje effisjinsje:Bolted ferbinings en standerdisearre leden kinne flugger gearkomste doe't planning wurdt dissiplinearre.

Dat sei, aSteel Structure Warehouseis net automatysk "goedkeap" of "ûnderhâldsfrij." Jo moatte noch planje foar korrosjebeskerming, kondensaasjekontrôle, isolaasjekeuzes en brânstrategy. Stiel jout jo in sterk skelet-prestaasjes hinget ôf fan alles wat jo wrap om it.


Hoe fergeliket in stielstruktuerpakhûs mei oare opsjes?

Steel Structure Warehouse

As jo ​​beslute tusken stiel, wapene beton, en pre-cast of mingde systemen, rjochtsje dan op hoe't elke opsje gedraacht ûnder jo echte beheinings: snelheid, takomstige feroaring, lokale klimaat, en operasjonele loads.

Beslút Factor Steel Structure Warehouse Fersterke Beton Warehouse Masonry / Tradisjoneel Mixed
Faasje te Enclose Snel (fabryk + rappe ereksje) Medium (úthardingstiid, mear wiete hannelingen) Stadich oant medium (ôfhannele fan arbeid)
Future Utwreiding Hege fleksibiliteit (modulêre baaien) Matich (swierdere strukturele feroarings) Leech oant matig (faak rommelich)
Lange-Span Clear Space Treflik Goede, mar swierdere en kostbere spanten Limited
Kosten foarsisberens Goed as omfang stabyl is Goed, mar skema kin driuwe Risikofolle as arbeid en materiaal fluktuearje
Potinsjeel foar klimaatkontrôle Prachtich mei juste envelopûntwerp Goede termyske massa, stadiger swings Ferfarret breed troch bouwkwaliteit

Oersetting: as snelheid, scalability, en skjinne ynterne yndieling de measte saak, deSteel Structure Warehousemeastal wint - op betingst dat jo ynvestearje yn in tûke gebou envelope en ôfwettering / fentilaasje planning.


Wat moatte jo beslute foardat it ûntwerp begjint?

Hjir is de ûngemaklike wierheid: de measte kostenoverschrijdingen binne gjin "leveransierproblemen." Se binne beslútproblemen. De bêste manier om jo budzjet te beskermjen is in pear operasjonele wierheden betiid te beskoattelje - en dan om har hinne te ûntwerpen.

  • Opslachmetoade:selektyf racking, drive-in racking, mezzanine, AS / RS, of bulk flier opslach?
  • Heftruck en ferkearsstream:gangbreedte, draairadius, krusingspunten en fuotgongersskieding.
  • Dock strategy:oantal baaien, dock levelers, baldakin behoeften, trailer staging ôfstân, en yard sirkulaasje.
  • Dúdlike hichte en takomstige groei:net ûntwerpe allinnich foar hjoeddeiske racking; ûntwerp foar takom jier "wy hawwe 20% mear kapasiteit nedich."
  • Floor loads:slab dikte, flatness easken, punt loads, en mienskiplike yndieling-spesjaal foar hege Stacking.
  • Utilities en apparatuer:sprinklerfraach, komprimearre loft, HVAC-sônes, oplaadstasjons, en ljochtdoelen.
  • Utwreidingsrjochting:plan "iepen einen" (takomstige baai tafoegings) sadat jo net twongen om te slopen letter.

In goede leveransier moat dizze fragen betiid stelle. As se dat net dogge, kinne jo einigje mei beteljen foar redesigns neidat jo al betelle hawwe foar tekeningen of sels fabrikaazje.


Wat driuwt de kosten echt?

As keapers freegje "Hoefolle docht aSteel Structure Warehousekosten?", se binne meastal hoopje op in inkele nûmer. Realistysk, kosten is in steapel karren. It goede nijs is: in protte fan 'e grutste bestjoerders binne kontrolearber as jo beslute betiid.

Kosten Driver Wat fergruttet kosten Wat hâldt kosten yn kontrôle
Span & Clear Hichte Langere spanten, hegere eaves, swiere kranen Optimalisearje yndieling en rekken om "oermaat" te foarkommen
Dak & Wall System Hege isolaasje specs, premium panielen, dakramen Match isolaasje oan klimaat en wurktiden
Fundamenten Min boaiem, hege wettertafel, swiere loads Iere geotechstúdzje + smart drainageplan
Openings & Accessories In protte doarren, luifels, dockapparatuer Standerdisearje maten, align iepeningen mei struktuerraster
Compliance Requirements Hegere wyn / seismyske sônes, brân easken Befêstigje koadebasis foardat engineering begjint

As jo ​​wolle minder feroaring oarders, insist op in dúdlik "omfang grins" dokumint: wat is ynbegrepen (struktuer, beklaaiïng, doarren, goten, isolaasje, tekeningen, oprjochting) en wat is útsletten (site wurk, fergunnings, Europarlemintariër, fjoer systeem, plaat - útsein as oanjûn).


Hoe kinne jo komfort en effisjinsje ferbetterje?

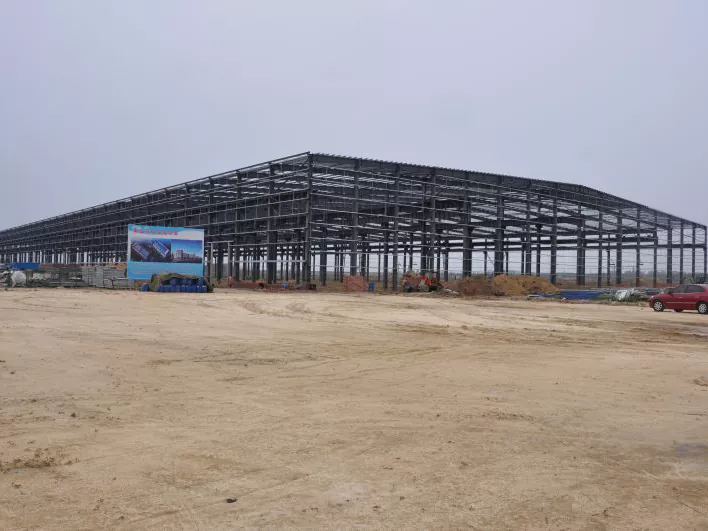

Steel Structure Warehouse

A Steel Structure Warehousekin noflik en enerzjysmart wêze - mar it sil net per ûngelok barre. De measte klachten (kondensaasje, simmerwaarmte, winterskeften, lawaaiige rein) komme fan fluchtoetsen foar envelope, net it stielen frame sels.

  • Kondensaasje kontrôle:brûk goede damp barriêres, fersegele gewrichten, en beskôgje anty-kondensaasje fielde of isolearre paniel systemen yn fochtige klimaten.
  • Isolaasje strategy:oerien mei R-weardedoelen oan jo klimaat en gebrûk (24/7 operaasjes hawwe oare specs nedich as ynsidintele opslach).
  • Ventilaasje en luchtstream:kombinearje ridge Vents, louvers, en meganyske fentilaasje wêr nedich; waarmte buildup deadet produktiviteit.
  • Dagljochting:skylights of trochsichtich panielen kinne ferminderje ferljochting fraach, mar plan glare en waarmte winst soarchfâldich.
  • Ynfloed fan lûd en rein:dikker dak gearkomsten of isolearre panielen kinne ferminderjen "drum effekt" tidens stoarmen.
  • Corrosie beskerming:kieze galvanization of coating systemen basearre op de buert fan see, gemyske exposure, en lokale vochtigheid.

As jo ​​gefoelich guod opslaan (ferpakking foar iten, elektroanika, tekstyl), behannelje dan de gebouomjouwing as in produkt - gjin commodity.


Hoe beoardielje jo kwaliteit sûnder te rieden?

Jo hoege gjin yngenieur te wêzen om kwaliteitsfallen te foarkommen. Jo hawwe gewoan in dúdlike checklist nedich en it fertrouwen om bewiis te freegjen.

  • Engineering basis:befêstigje it ûntwerp loads (wyn, snie, seismysk) en de koade standert brûkt foar berekkeningen.
  • Materiaal traceability:freegje om mûne sertifikaten en in konsekwint materiaal grade strategy.
  • Welding- en fabrikaazjekontrôles:ferifiearje QC stappen, dimensionale kontrôles, en coating dikte ynspeksje.
  • Ferbining ûntwerp:bolted ferbinings moatte wurde oantsjutte mei dúdlike bolt grades en tightening easken.
  • Bekleding details:flashings, goten, downspouts, en sealing binne wêr lekken begjinne-details saken.
  • Ynstallaasjeplan:in grut fabryk betsjut neat as erection is sloppich; freegje in dúdlike metoade statement.

Dit is wêr't in betûfte fabrikant jo libben makliker meitsje kin. Bygelyks,Qingdao Eihe Steel Structure Group Co., Ltd.stipet projekten foar stielen pakhús mei yntegreare ûntwerpkoördinaasje en fabrikaazjemooglikheden - nuttich as jo minder handoffs wolle en dúdliker ferantwurding tusken tekeningen, produksje en levering op it plak.


Hoe sjocht in typysk projektproses der út?

  1. Konsept en easken:definiearje gebrûk gefal, grutte, dúdlike hichte, docking, en útwreidingsplan.
  2. Site-ynputen:basisûndersyk, boaiemrapport (of op syn minst boaiemoannames), en pleatslike koade easken.
  3. Foarriedich ûntwerp:struktureel raster, framing konsept, envelope oanpak, en budzjet ôfstimming.
  4. Detaillearre engineering:definitive berekkeningen, ferbining details, winkel tekeningen, en BOM.
  5. Fabrication:cutting, welding, boarjen, coating / galvanizing, en pre-assemblage kontrôles.
  6. Levering en bou:faze shipments, kraanplan, bolt-up folchoarder, ôfstimming, en feiligens kontrôles.
  7. Envelope en finish:dak / muorre ynstallaasje, doarren, ôfwettering, accessoires, sealing, en punch list.
  8. Opdracht:wettertesten, kontrôles fan luchtstream, en operasjonele oerdracht.

De "geheime saus" is gjin snelheid. It is koördinaasje. INSteel Structure Warehousewurdt glêd as besluten wurde makke betiid en dokumintearre dúdlik.


Hokker flaters feroarsaakje de grutste spyt?

  • Untwerp allinich foar hjoed:takomstige útwreiding is goedkeaper om te plannen dan om te reparearjen.
  • Negearje fan ôfwettering:dakwetterbehear en sidegrading beskermje jo plaat, jo guod en jo ferstân.
  • Under-spesifisearring isolaasje:jo sille foar altyd betelje yn ûngemak en enerzjyfergriemerij.
  • Oerladen fan de plaat:racking en heftrucks straffen flierren; fa slab specs rjocht betiid.
  • Vage omfangsgrinzen:ûndúdlike ynklúzjes liede ta feroaring oarders en skema gefjochten.
  • Kies allinich op priis:de goedkeapste quote faak ferberget ûntbrekkende items (doarren, gutters, fasteners, wjerljochtsjende, isolaasje details).

FAQ

Hoe lang duorret it om in Steel Structure Warehouse te bouwen?

Timelines fariearje troch grutte en site reewilligens, mar stielen projekten faak bewege fluch ienris tekeningen binne finalisearre en fûneminten binne klear. De rapste projekten binne dejingen dy't midstream feroarings foarkomme - beskoattelje jo yndieling, dockplan en envelopeasken betiid.

Is in Steel Structure Warehouse goed foar hjitte as fochtige klimaten?

Ja, mar allinich as jo plannen foar isolaasje, fentilaasje, sealing, en kondensaasjekontrôle. Feuchte-relatearre problemen meastal komme út earme envelope detailing, net de stielen struktuer.

Sil myn pakhús lawaaierich wêze as it reint?

It kin wêze as jo tinne dakplaten brûke sûnder isolaasjelagen. Isolearre dakpanielen, akoestyske lagen, en tûkere gearstallingskeuzes kinne reingelûd signifikant ferminderje.

Kin ik letter útwreidzje sûnder operaasjes ôf te sluten?

Faak, ja - foaral as jo de útwreidingsrjochting planne, hâld ien ein "iepen", en ûntwerp it strukturele raster foar takomstige baaien. Utwreiding is it maklikst as it is pland fan dei ien ôf.

Hokker ynformaasje moat ik tariede foardat ik in offerte oanfreegje?

Op syn minst: doelôfmjittings, dúdlike hichte, lokaasje (foar ûntwerpladingen), bedoeld gebrûk (racking / mezzanine / apparatuer), dock-easken, en alle spesjale behoeften fan 'e envelope (isolaasje, temperatuerkontrôle, korrosjeomjouwing).


Folgjende stap

As jo ​​wolle aSteel Structure Warehousedat is fluch om te bouwen, maklik út te wreidzjen, en noflik te betsjinjen, de bêste stap is om te begjinnen mei dúdlike easken en in leveransier dy't se oersette kin yn in bouwber plan. Diel jo grutte, dúdlike hichte, lokaasje en gebrûksscenario meiQingdao Eihe Steel Structure Group Co., Ltd., en lit ús jo pakhúsdoelen omsette yn in praktyske, kostenkontroleare oplossing—kontakt mei ús opnimme om in maatwurk foarstel en technyske begelieding oan te freegjen.
